欢迎进入佛山市齐旺建材有限公司官方网站!

在线留言 |  服务热线:0757-83108886/83108889

热门关键词:合成树脂瓦 Pvc波浪瓦 Pc耐力板 Pc阳光板

搜索
搜索

资讯分类
/
/
/
合成树脂瓦安装指南(图文详解)

合成树脂瓦安装指南(图文详解)

  • 分类:行业新闻
  • 作者:
  • 来源:
  • 发布时间:2018-04-23
  • 访问量:0

合成树脂瓦安装指南(图文详解)

【概要描述】树脂瓦的使用越来越普及,用户采购树脂瓦用于老房子翻新换瓦,或者新建房屋盖瓦,但对于安装方法却不太了解,今天,在这里把安装方法整理好分享给大家,希望多多转发可以帮助有需要的...

  • 分类:行业新闻
  • 作者:
  • 来源:
  • 发布时间:2018-04-23
  • 访问量:0
详情

树脂瓦的使用越来越普及,用户采购树脂瓦用于老房子翻新换瓦,或者新建房屋盖瓦,但对于安装方法却不太了解,今天,在这里把安装方法整理好分享给大家,希望多多转发可以帮助有需要的朋友。

一、安装工具及配件

1、工具:工程线、手提电钻、电钻钻头套筒、手提切割机、卷尺、钢尺、扳手、手提磨光机。

2、配件:防水圈、保护垫、自攻钉、防水帽。

3、附料:树脂胶、树脂粉,(施工中出现钻孔钻错现象将两种材料拌合后添补)。

二、屋面要求

1

1、坡度

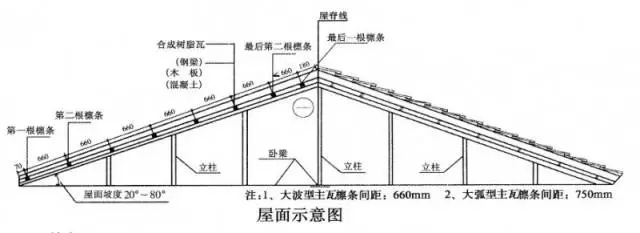

合成树脂瓦适用于坡度为20~80度的坡屋面 (如图)。

2、檩条

常用檩条材料及尺寸(mm):木方60×40、方钢管60×40×3、C型钢100×50×3 。 金属檩条须刷防锈油一遍,面漆两遍。木檩条须用防腐油或用沥青油浸刷。

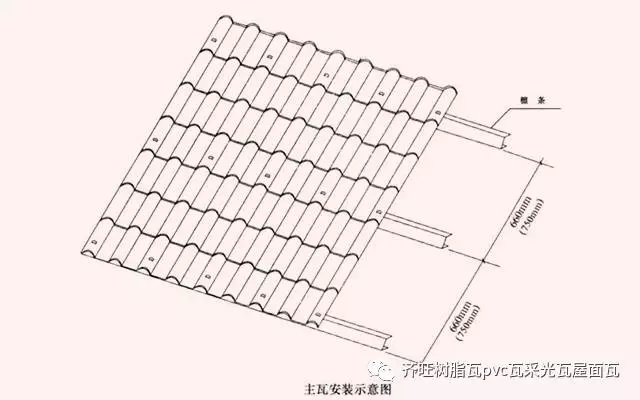

最上面檩条位置距屋脊线150mm,便于安装正脊瓦,最下面檩条位置距屋檐口50~70mm。 主瓦檩条间距建议660mm,大弧型主瓦檩条间距不得大于750mm(制图)。

三、合成树脂瓦安装

1、安装次序

1

2、放线

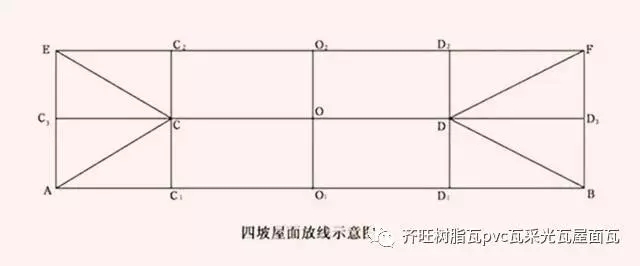

安装前应根据现场屋面情况进行放线,这样有助于安装瓦时达到横平竖直,保证安装质量及达到美观效果(四坡屋面放线示意图)。

3、安装主瓦

两坡屋面主瓦安装时,一侧波峰中心与CC1(CC2)或DD1(DD2)线重合,主瓦上、下部都应与CD、AB线平行,并从一侧(CC1或DD1线)开始安装(示意图)。

第一张瓦的安装最为重要,一定要保证瓦底边与CC1(CC2)或DD1(DD2)线垂直不得倾斜,位置摆正后,在最下端檩条和瓦的中心位置(波峰)处将瓦固定(示意图)。

为防止单向搭接造成的倾斜和不平整现象,主瓦横向安装要一上、一下排列,即第二张瓦扣压第一张瓦和第三张瓦,第四张瓦扣压第三张和第五张瓦并各搭接一个瓦波,其余以此类推(示意图)。

安装过程中要随时检查瓦底边与施工线的垂直,确认无误后再将固定件安装齐全(示意图)。

纵向安装要搭接瓦的一个节长(示意图)。

两坡屋面主瓦安装应两侧同步进行,以确保正脊瓦安装的波峰吻合(示意图)。

主瓦安装选用直径4mm、长度65mm的自攻钉;正脊瓦、斜脊瓦安装根据固定位置的不同,选用直径4mm,长度110-150mm的自攻钉(示意图)。

固定瓦时先将防水圈置于保护垫下面的凹槽内,并将自攻钉穿过保护垫中心孔(弧面朝下),电钻要与瓦面垂直,紧固瓦时钉的松紧要适中,完毕后再安装防水帽(示意图)。

钢檩条采用自攻钉或不锈钢角钉,木檩条采用自攻螺丝。在需固定的波峰上先钻大于自攻螺丝直径2mm的孔,每隔一个波峰固定一套配件(示意图)。

四坡屋面安装时先安主瓦(方法同两坡屋)。主瓦安装完毕后再安装两侧三角形屋面,由中心线CC3、DD3为基准两边均分安装,再沿斜线切割,以便于斜脊瓦的安装(示意图)。

1

1

4、安装正脊瓦

正脊瓦安装在屋脊CD线上,安装时要从主瓦区一侧开始,第一张正脊瓦搭接处要避免与主瓦搭接处重叠,两张正脊瓦之间搭接一个波形(示意图)。

1

5、安装斜脊瓦

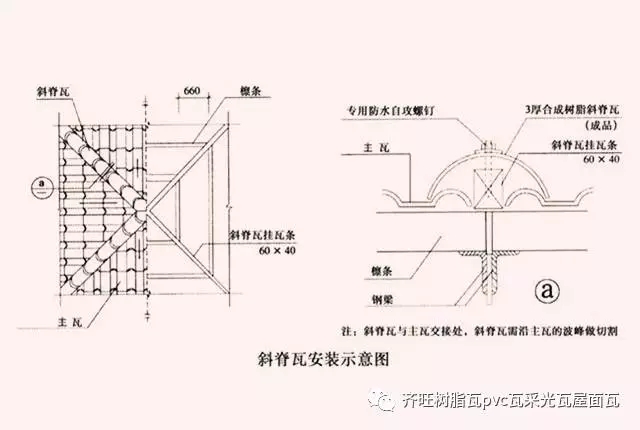

斜脊瓦安装在多坡屋面三角形斜边上,安装时要上下对齐固定在主瓦檩条上,两节斜脊瓦之间搭接30mm,最后安装脊瓦末端(示意图)。

1

6、安装三通瓦

三通脊瓦安装在三面相交顶点,正、斜脊瓦安装完毕后安装三通脊瓦,安装三通脊瓦时一边搭接在正脊瓦下方,另两边搭接在斜脊瓦上方(示意图)。

7、安装封檐

封檐应与主瓦最下一节同时安装,用主瓦末端自攻钉双层固定在檩条上。如主瓦檐头距离檩条过长,封檐长度不够时,用螺栓单独固定。

四、斜天沟的处理

屋面斜天沟可采用宽度1000mm、厚度0.5mm彩钢板,或宽度800mm、厚度3.0mm的合成树脂板等材料,根据现场结构配套定制,在主瓦安装前先将天沟型板固定在檩条上,外露部分宽度为200mm~300mm(做法如下图)。

1

五、屋面节点处理

1、挑檐安装

为使边檐和屋檐有效排水,同时保护下面檐板,檐口部位宜选用金属滴水板或合成树脂封檐板,由屋面边檐向内伸金100mm向下弯曲盖住檐口,在安装瓦前先将金属滴水板按图所示固定在檐口及檩条上。

1

2、屋面与女儿墙体交接处的泛水

用金属板或合成树脂板根据现场尺寸加工定制泛水型板,一端用射钉固定在墙面上,另一端固定在瓦波上(见图6-3)。

3、水箱、烟囱泛水

水箱、烟囱与屋面瓦为四面相交,可分正面泛水、弯折泛水。正面上泛水是指屋面瓦位于构筑物斜上坡,可将金属板根据现场尺寸加工定制泛水型板,下端固定在构筑物腰线下面,上端固定在屋面瓦下檩条上面(见图6-3)。

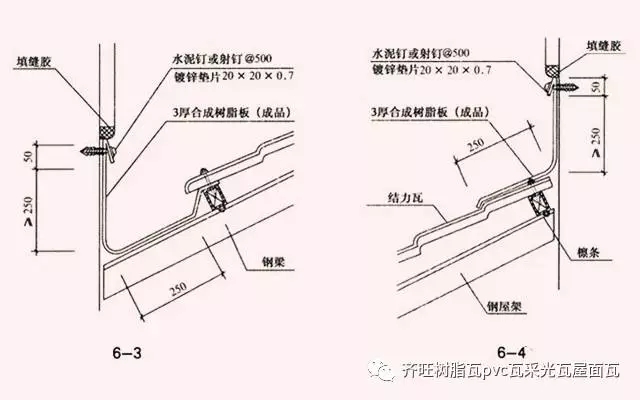

正面下泛水是指屋面瓦位于构筑物斜下坡,可将金属板根据现场尺寸加工定制泛水型板,上端固定在构筑物腰线下面,下方固定在瓦面上(见图6-4)。

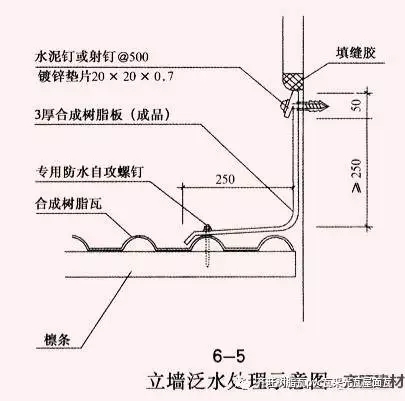

弯折泛水是指屋面瓦位于构筑物两侧斜面相交,可将金属板根据现场尺寸加工定制泛水型板,上端固定在构筑物腰线下面,下方固定在瓦面上(见图6-5)

1

1

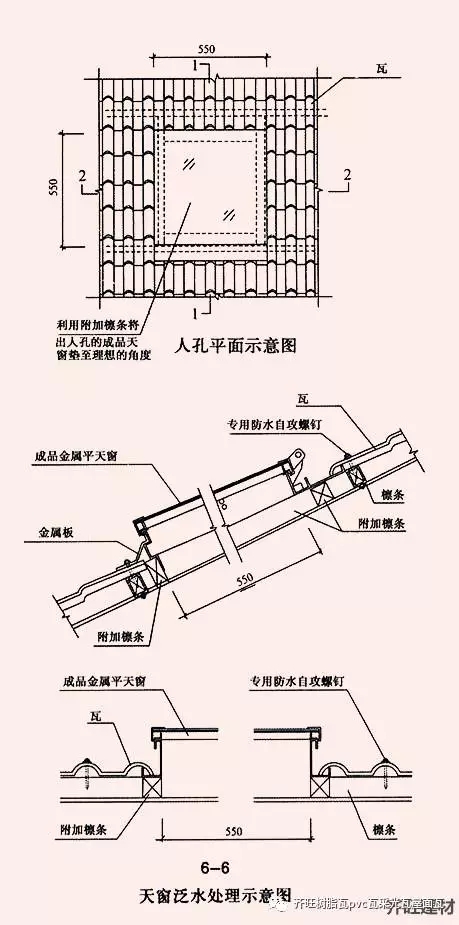

4、天窗泛水处理

在屋面瓦安装前可先将天窗两侧和上坡的金属板固定在屋面上,当天窗下坡的瓦安装完毕后再将金属排水板覆盖在瓦上(见图6-6)。

1

5、老虎窗周边排水处理

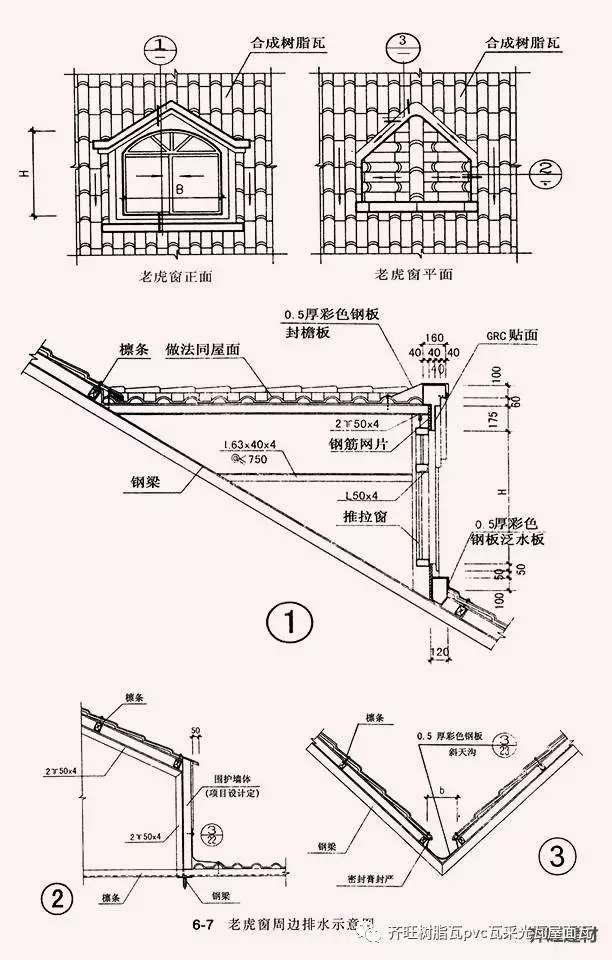

为使老虎窗上面雨水有效排泄,应在老虎窗上方两侧设置排水槽,安装施工按照山墙、水箱、烟囱泛水方法处理。 (详见图6-7①②③)。

1

六、 太阳能安装及防水

平改坡楼顶的太阳能安装,原则上根据楼顶现况以及工程项目设计交待施工。常用的太阳能安装方法有楼顶预留安装平台和斜屋面搭建安装支架两种方法。

楼顶预留安装平台是在楼顶一侧预留足够太阳能安装的宽度,其它部位加盖坡面屋顶。

斜屋面安装太阳能,是在斜屋面以上搭建安装支架。以钢结构屋架为例:太阳能支架须在承重斜梁上焊接高出瓦面的四根立柱,然后再在四根立柱上焊接两根平行横梁,两根横梁的宽度根据太阳能设施的宽度确定,两根横梁的上顶面要保持水平,以便于太阳能的安装。高出瓦面的四根立柱根部要做防水处理。

1

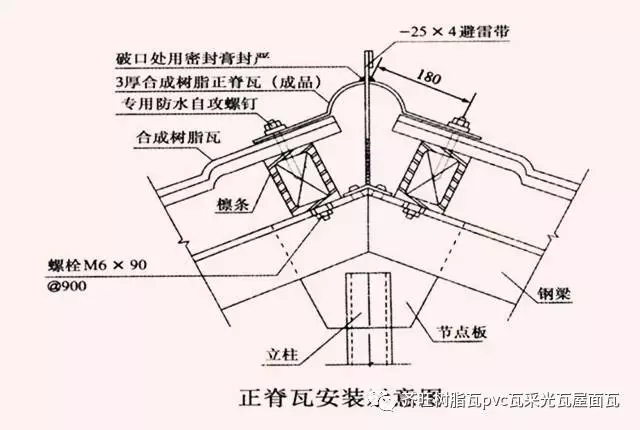

七、避雷带的接地及防水

避雷带的接地做法要根据工程项目设计交待施工,常用的接地安装方法如图所示,露出屋顶瓦面的避雷装置要做好防水处理。

八、安全施工与竣工清理

1、施工人员在坡面上工作时,首先检查屋面檩条是否平稳牢固,合成树脂瓦要顺坡堆放,每垛不得超过3张,禁止将材料放置在没固定的檩条上,以免滚下或被大风吹落。

2、坡屋面上施工时必须使用防滑梯,施工人员应系好安全带;在雨、雪天及六级以上大风时禁止施工。

3、屋面瓦安装完毕后需清扫屋顶上零碎材料,彻底检查瓦面有无损坏并清洁屋顶,如有错钻孔现象,可用树脂胶封堵。

树脂瓦抗风、抗震、防火、防水、铺装速度快、施工费用低,是真正的省时省力省费用的新型环保节能屋面瓦。适用于钢结构、木结构、混凝土屋面、扇形屋面、圆弧形屋面、挑檐屋面 等各种建筑屋面。

扫二维码用手机看

这是描述信息

相关资讯

MORE>>

QIWANG

生产基地:佛山市三水区中心科技工业区芦苞园A区
展厅地址:佛山市金澜南路(澜石中学旁)北侧综合楼2号楼2号

手机:13928693506 13686562696
电话:0757-83108886 83108889
传真:0757-83108886 E-mail:fsqw199@163.com
COPYRIGHT ©2017  佛山市齐旺建材有限公司 版权所有
备案号:
粤ICP备15100793号

QIWANG
QIWANG
